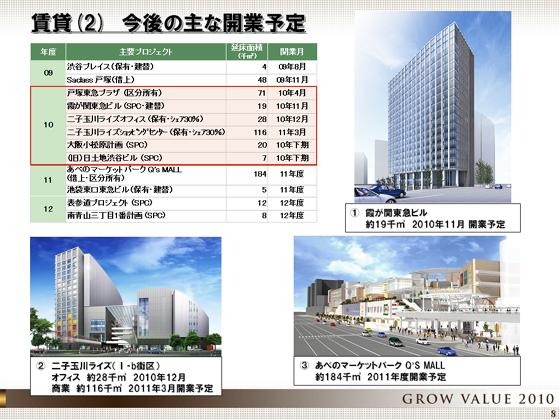

今後の主な開業予定

 今後の開業物件をご紹介いたします。
 2011年3月期は、4月に戸塚東急プラザが開業し、好調に推移しております。
 今後開業を予定しております霞が関東急ビルは、現在リーシング中で、約20%内定しております。
 二子玉川ライズオフィスも間もなく開業いたしますが、テナントの契約状況はほぼ100%、ショッピングセンターは3月の開業予定ですが、こちらもほぼ100%まで進んでおります。
 また、10月に投資を決定した旧日土地渋谷ビルは、リニューアル工事を実施し、年度内には新装開業する計画です。小規模のビルですが、当社の本社や渋谷プレイス、渋谷スクエアの至近の立地でもあり、SPCでの投資となります。
 来期早々に開業する予定の阿倍野再開発プロジェクトは、「あべのマーケットパークQ’s MALL」という名称に決定いたしました。こちらもテナントの契約状況はほぼ100%と好調に推移しております。
 2012年3月期の予定プロジェクトとして、今回より、南青山三丁目1番計画を掲載しております。
 神宮前は、今回より表参道プロジェクトと表記しております。
